施工状況

ひまわり通線(興産社大野地線~ひまわり通線間)舗装路面改良ほか工事


2026年07月10日

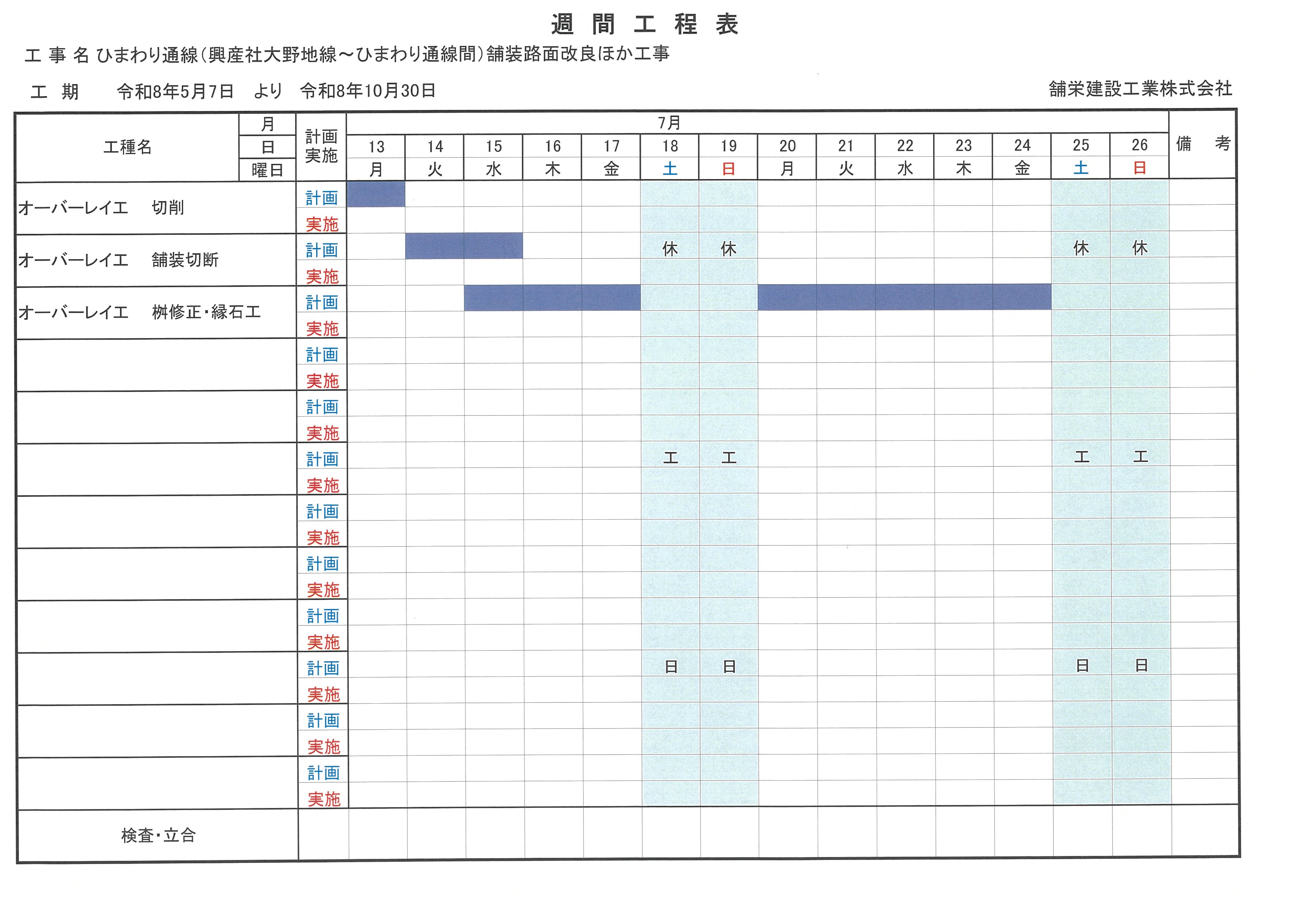

週間工程表



7月13日からの週間工程表になります。
道路切削に伴い、ガタガタ感を生じると思いますが
安全第一かつ早期完成を目指して作業しますので
ご理解・御協力宜しくお願い致します。



舗栄建設工業株式会社
〒 063-0830
札幌市西区発寒10条14丁目1067-7
TEL 011-666-8882  FAX 011-666-8883
